三峽巴基斯坦第一風力發電項目經過168小時試運行測試,于2014年11月24日15:00時獲得圓滿成功并與巴基斯坦電網公司舉行了簽字儀式。簽字現場與業主單位人員合...
檢查組在項目部領導陪同下查看了管理樓設備區中控室并詳細詢問了機組發電情況,進入辦公區、生活區查看室內裝飾裝修情況,最后來到設備樓和升壓站查看設備運行情況。目前三峽...
1、截止2014年11月12日,由我公司承建的厄瓜多爾TP水電站項目二級電站東西廠房進展順利,以完成安裝間743.5m以上的開挖支護施工,為按期完工奠定了良好基礎...
集成華府開發項目由瀘州集成房地產開發有限公司開發,其中集成華府開發項目的3#、4#、5#、6#樓及車庫由我公司承擔修建。工程名稱...
三峽巴基斯坦第一風力發電項目在業主、監理的大力支持下,經過土建及安裝單位四十多天的日夜奮戰,于2014年11月5日實現了倒送電目標,升壓變電站、設備樓、管理樓設備...
由我公司承建的攀枝花普達陽光道路橋梁工程在項目部精心組織協調下,各部位生產進度順利,工程質量了獲得監理及建設業主好評,生產形象進度見下圖:8#承臺T梁場臺座鋼筋4...
道路路沿石碎石鋪筑(一)碎石鋪筑(二)PE管熱熔接頭水泥管道安裝下水池石方開挖空調風簡制作鍍鋅鋼管套絲班前會(蜀天快訊 2014年10月20日電)...
攀枝花普達項目跨線橋3#橋墩邊坡開挖圖攀枝花普達項目跨線橋1#橋墩邊坡噴錨支護圖攀枝花普達項目跨線橋8#橋墩模板安裝圖攀枝花普達項目跨線橋T梁場平整攀枝花普達項目...
由我公司承建的攀枝花普達陽光道路橋梁工程目前完成T梁場便道路面硬化,現開挖臺座基礎,已開挖完成八條基礎,進行了基礎承載力檢測(動力觸探),檢測值符合設計要求;8#...
TP項目二級電站調壓井于2014年8月24日反井鉆機?1.4m溜渣豎井施工結束,轉入擴挖支護施工。截止9月25日,已開挖支護22m。二級調壓井未210.9m的深豎...

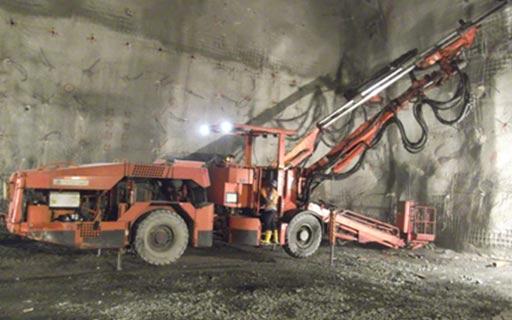

TP項目二級電站地下廠房裝機204MW(3x68MW),開挖尺寸為66.4mx27.3mx48.08m(長x寬x高)。由于涉及重大設計變更,開工時間較晚,并且設計...
截止2014年9月4日,由我公司承建的厄瓜多爾TP水電站項目一級調壓井豎井混凝土襯砌施工結束。一級調壓井為165.7m深豎井,下部101.7m豎井混凝土襯砌后為直...
