• <tr id="vd8iy"><dfn id="vd8iy"><pre id="vd8iy"></pre></dfn></tr>

    <u id="vd8iy"></u>
    1. <xmp id="vd8iy"></xmp>
    2. <listing id="vd8iy"></listing>
      1. <b id="vd8iy"><address id="vd8iy"><ol id="vd8iy"></ol></address></b>
      2. <rp id="vd8iy"><menu id="vd8iy"></menu></rp>
          <source id="vd8iy"><small id="vd8iy"></small></source><b id="vd8iy"><source id="vd8iy"><menu id="vd8iy"></menu></source></b>
        1. <rp id="vd8iy"></rp>
          <xmp id="vd8iy"></xmp>

          群策群力、再續輝煌

          瀏覽次數:2366來源:蜀天建設工程

          我公司承建的三峽巴基斯坦第一風機發電第一標段項目于2013年4月30日正式拉開風機基礎混凝土澆筑序幕,在業主、設計、監理等單位的大力支持下,經過我司全體參戰員工的共同努力,現已完成1#~7#風機基礎的混凝土澆筑工作。

          三峽巴基斯坦第一風力發電項目共設置風機基礎33個,目前完成了1#~7#個,風機基礎主要為兩種基坑類型,即深基坑(2.75m)和淺基坑(1.15m)。本項目風機基礎環的設計安裝誤差﹤3mm、基礎混凝土入倉溫度為30℃±2℃,內外溫差不超過25℃,基礎面和基礎底的溫差不超過20℃,安裝標準高,溫控要求嚴。為此我公司項目部群策群力,大家出主意,想辦法,公司本部和技術部門對溫控措施各項技術參數、措施與方案進行了多次論證與修改,適時進行網絡指導與幫助,施工過程中項目部嚴格按照設計標準與技術規范要求,合理組織各類施工資源,不斷調整和優化施工方案與措施,克服當地高溫酷熱、大體積混凝土溫控難度大等困難,完成了1#~7#風機基礎混凝土澆筑,基礎環的安裝及混凝土各項溫度指標均控制良好,得到業主、監理、設計的一致好評。

          回首往事,我們滿懷豪情,展望未來,我們重任在肩。在下階段的施工中,我們將再接再厲,齊心協力,在保質保量安全的前提下,創造新的輝煌。

          20136131

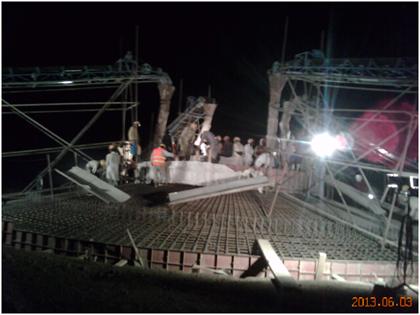

          2#風機基礎混凝土澆筑

          20136132

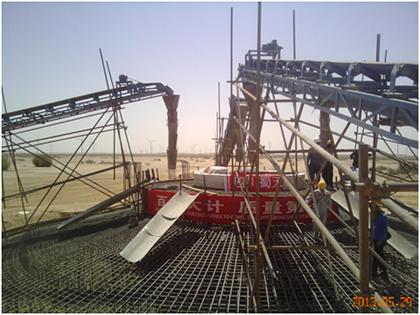

          3#淺基坑混凝土澆筑

          20136133

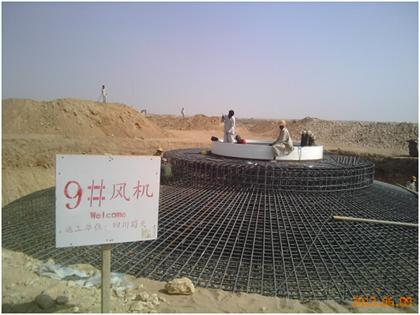

          9#基坑鋼筋與預埋接地安裝

          20136134

          3號風機基礎澆筑

          20136135

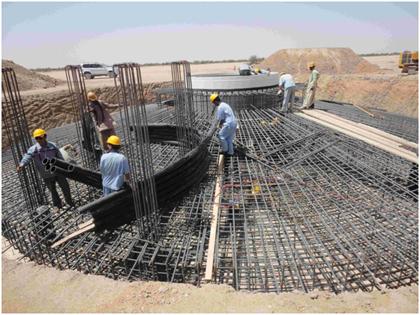

          1號風機基礎環及鋼筋安裝

          20136136

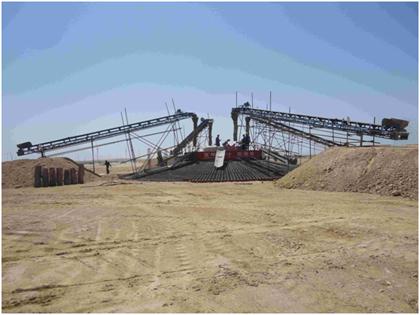

          拌合系統

          (蜀天快訊2013.6.13日電)

          分享到:

          底部關聯

        2. <tr id="vd8iy"><dfn id="vd8iy"><pre id="vd8iy"></pre></dfn></tr>

          <u id="vd8iy"></u>
          1. <xmp id="vd8iy"></xmp>
          2. <listing id="vd8iy"></listing>
            1. <b id="vd8iy"><address id="vd8iy"><ol id="vd8iy"></ol></address></b>
            2. <rp id="vd8iy"><menu id="vd8iy"></menu></rp>
                <source id="vd8iy"><small id="vd8iy"></small></source><b id="vd8iy"><source id="vd8iy"><menu id="vd8iy"></menu></source></b>
              1. <rp id="vd8iy"></rp>
                <xmp id="vd8iy"></xmp>
                最近中文字幕免费mv视频7
